玻璃钢水箱分为FRP组装式水箱和SMC组合式水箱两种,以重量轻、无锈蚀、不渗漏、水质好、使用范围广、使用寿命长、保温性能好、外形美观、安装方便、清洗维修简便、适应性强等特点,是作为公共生活用、消防用水和工业用水贮水设施的理想产品。水箱是工矿企业、民用住宅等公共供水系统不可缺少的组成部分。我国主要采用混凝土和钢板水箱,但混凝土水箱的渗漏、结垢、钢板水箱的锈蚀,对水箱的使用造成很大影响。据北京市环保局现场检测,我国85%的水箱供水系统,由于水箱的菌藻、锈蚀污染而无法达到供水水质标准。 自八十年代,普遍采用组装式玻璃钢水箱,解决了上述问题,玻璃钢(FRP)水箱具有无泄漏、无变形、无污染、使用寿命长等优点,并且组装容易、外形美观,可根据用户需要组装成不同吨位的水箱。
安装方案
1.先把水泥基础上平面找平,使其在同一平面上,误差不得超过0.5cm。
2.焊接槽钢:槽钢根据水箱尺寸焊接好,其大小与水箱底板尺寸相符,槽钢焊接完整后,对角测量尺寸,误差为0.5cm,并且所有焊接要连接均匀,排缝一致。
3.安装底邦:根据水箱单板上的印号及说明,排列,连接水箱的底板,同时在两张单板之间添加封条,用10的螺栓连接。使底板密封牢靠,螺栓加力时要依次均匀加力,每个螺栓加力3-4次,不得一次性用力过猛,否则因用力过度而造成板裂现象。
4.用固定角铁连接底板和槽钢,使水箱箱体更加牢固的固定在槽钢基础上。
安装各邦:根据水箱单板上的印号及说明,找出水箱邦体的各层邦号,并且预先分开,用螺栓组装邦体。把水箱板立好,找正,使邦板与底邦形成90度夹角,并且加密封条,紧固螺栓。
5.安装内拉筋:内拉筋根据水箱尺寸,找对内拉筋的数量及长度。用拉筋板测量拉筋对丝固定部位,画印、打眼、上对丝、紧固,使拉筋平整的与水箱箱体保持平衡。如箱体与拉筋之间有较大误差,可通过调整螺栓紧固程度来调整误差大小,直至把误差调整到最小为止。

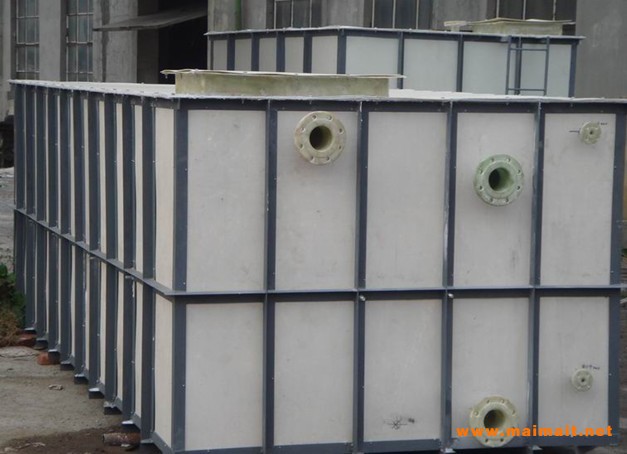

6.安装盖板:最后安装水箱顶部盖板,均匀的紧固螺栓,不得用力过大过小。把水箱的所有紧固件调整好。根据图纸开孔位置,开好各水管,上好法兰以便对接阀门。
7.水箱全部安装完毕后,进行统一的检查,调整,试水不渗漏为合格。
调试方式
水箱基础可采用混凝土条形梁,或工字钢。水箱顶部对角设有透气空气过滤装置。水箱内部均使用拉筋。各管口法兰均为1.0MPa标准法兰。玻璃钢水箱在布置水箱位置时,应参照GB17051-1997二次供水设施卫生规范。
应用范围
1)玻璃钢水箱应用于普通住宅、商住楼、写字楼、居民小区、机关、宾馆、学校等的生活、消防用水;
2)工矿企业的生产、生活用水;
3)各种类型的循环水、冷却水、热水供应系统用水;
4)酸碱储备。
选用指南
1)水箱采用标准板组合的方式,标准板有1000×1000、1000×500和500×500三种。
2)水箱长、宽、高尺寸选用以500为基数。
3)水箱基础图
4.水箱基础施工技术要求:
a、由混凝土撑条组成的整体基础平面,水平度公差不得大于5mm;且该平面对角线长度之差不得大于20mm。
b、基础端面至墙壁(四面)的水平距离均不得小于300mm。
smc水箱
玻璃钢水箱分为FRP组装式玻璃钢水箱和smc水箱两种,smc水箱以重量轻、无锈蚀、不渗漏、水质好、使用范围广、使用寿命长、保温性能好,外形美观、安装方便、清洗维修简便、适应性强等特点。是作为公共生活用、消防用水和工业用水贮水设施的理想产品。smc水箱是工矿企业、民用住宅等公共供水系统不可缺少的组成部分。
smc组合式水箱结构设计主要通过结构强度、刚度计算来确定结构尺寸,设计要求是外形美观、施工方便、整体组装拆卸容易,板块结构采用圆球面形增强,与钢板水箱和混凝土水箱相比他具有自己的特色和创意,smc组合式水箱虽然初期投资比传统水箱大,但因具有自重小,安装方便,保养清洁容易等优点,因此必将受到广大用户的欢迎。
国际上发达国家已很少采用钢板和混凝土水箱.
日本于1962年出现smc水箱,1980年制定了JS标准,1986年后有90%以上的高层建筑采用smc组合式水箱;
美国于70年代采用smc水箱,1984年制定了美国国家标准。
西欧、东南亚、中东、非洲等地的一些国家也广泛使用smc水箱。最近几年,我国北京、上海、南京、海南等地也大力倡导应用了一些smc水箱,初步使用效果不错,以后工业与民用建筑采用smc水箱大势所趋。
玻璃钢水箱安装:
1、 安装时箱体与墙面之间留出不小于800mm的检修通道,箱顶、底不小于500mm;
2、 土建施工时先做好混凝土条基础;
3、 组装完毕应关闭出水管和泄水管,打开进水管,放满水后24小时无渗漏水为合格;
4、 施工现场提供施工电源和检查密封用水。
